Строительные леса – неотъемлемый элемент любой стройплощадки, важность которого сложно переоценить. Несложная в монтаже металлоконструкция обеспечивает возможность и безопасность проведения строительных, ремонтных, отделочных и реставрационных работ на высоте до 100 м.
Наиболее востребованными и простыми в сборке являются рамные леса. Металлическая конструкция собирается из готовых рам, которые соединяются между собой горизонтальными связями. В обязательном порядке леса прикрепляются к фасаду здания, что исключает опрокидывание сооружения. От того, насколько грамотно будут выполнены все монтажные работы, зависит надежность и безопасность лесов, а также допуск их в эксплуатацию.
Подготовительные работы
Прежде всего, необходимо назначить ответственного за приемку, монтаж и сдачу лесов в эксплуатацию. Все элементы лесов нужно распаковать, рассортировать и осмотреть. Если элементы повреждены или деформированы, покрыты коррозией, то использовать их для сборки высотной конструкции нельзя. Далее ответственное лицо изучает документацию по монтажу и схему сборки, проверяет наличие всех необходимых элементов. Если все в порядке, то производит приемку лесов. Неисправные элементы поставщик или арендодатель должен заменить.
Какие элементы входят в комплект рамных лесов

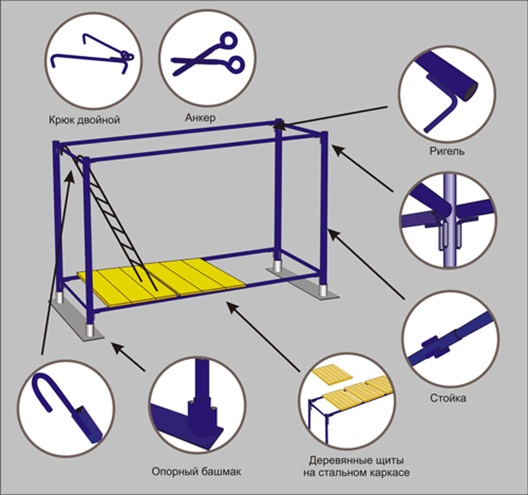

- Рамы – основные элементы, из которых и собирается вся конструкция. Рамы изготовлены из стальных или алюминиевых труб. Могут быть оснащены лестницей.

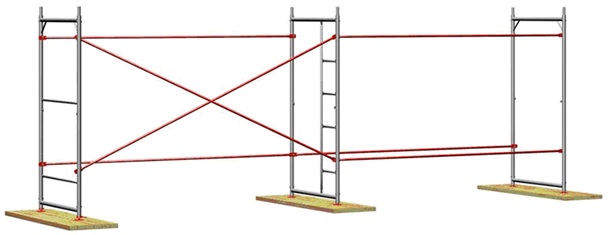

- Горизонтальные и диагональные связи – обеспечивают устойчивость рамы. Крепятся с помощью замка с фиксатором.
- Ригели – трубы с крюками, устанавливаются для крепления элементов настила.
- Настилы – деревянные щиты, которые образуют поверхность для перемещения людей.
- Анкеры – метизы для крепления лесов к стене здания.
- Металлические лестницы.
- Флажковые замки – для соединения отдельных узлов и деталей. На каждом конструктивном элементе лесов предусмотрены патрубки и флажковые детали.
Ответственное лицо проводит инструктаж по монтажу и технике безопасности для монтажников.
Подготовка основания
Площадку, на которой будут монтироваться леса, необходимо очистить от мусора, снега, кустов и выровнять. При слабом грунте рекомендуется провести трамбовку щебня или кирпичного боя. Важно организовать отвод воды (дождевой и талой), чтобы исключить возможный подмыв основания. Участок, где будут производиться строительные работы, нужно оградить от прохожих и проезжающих автомобилей.
Этапы установки рамных лесов
Установка стартового элемента
Выбор стартового элемента зависит от условий на стройплощадке. Если поверхность под установку лесов ровная и твердая (например, основание из бетона), то подойдет обычный башмак. На подготовленной площадке устанавливаются деревянные подкладки шагом в ширину секций, на них закрепляются опорные башмаки. Важно следить, чтобы опорная плоскость башмака была расположена строго горизонтально.
Установка на неровное и нестабильное основание производится с использованием винтовых опор (домкратов), которые компенсируют перепады уровня грунта. Для усиления используют бетонные плиты или доски толщиной не менее 50 мм. На болотистой и песчаной почве установка без усиления запрещается.
Сборка первой секции

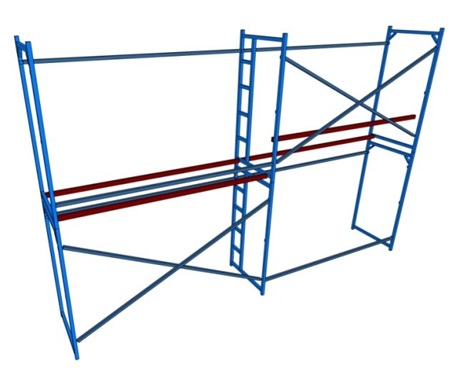

В башмаки устанавливаются две смежные рамы первого яруса и соединяются с использованием горизонталей с флажковых замков. Далее осуществляется наращивание длины этой конструкции до размера, предусмотренного проектом. Для лучшей устойчивости сооружение можно усилить диагоналями.
Установка ригелей, настилов и перил

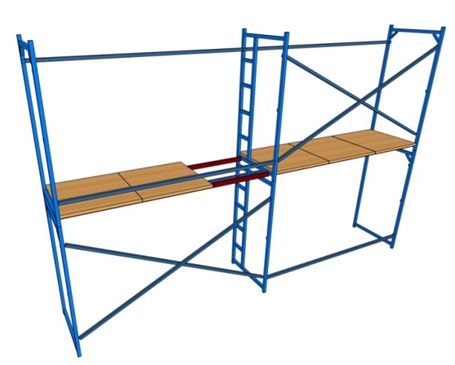

На верхней части рамной конструкции закрепляются ригели, на которые укладываются деревянные монтажные щиты для образования настила – по нему будут перемещаться монтажники при наращивании следующего яруса. Чтобы обеспечить безопасность передвижения рабочих, предотвратить падение с высоты и улучшить условия работы на лесах, монтируются перила или отбортовочные доски.
При сборке настила необходимо оставлять свободные места, которые будут служить люком для возможности перемещения между ярусами.
Установка второго и последующих ярусов
Секции второго яруса присоединяются к первому методом «труба в трубу». Поярусное наращивание осуществляется до достижения заданной высоты сооружения. Диагональные связи монтируются в шахматном порядке.

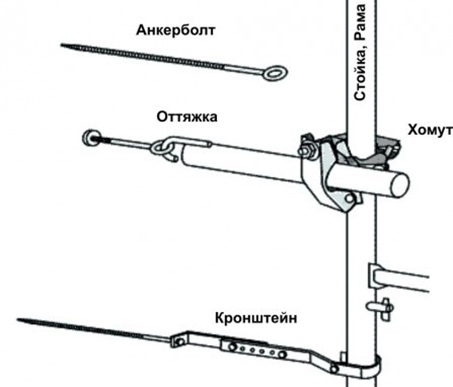

Важно! После надстройки второго яруса необходимо выполнить крепление лесов к стене здания с помощью анкеров через хомуты или кронштейны, которые закреплены на стойках рам лесов. Анкеры монтируются через каждые 4 м в шахматном порядке.
Установка лестниц
Чтобы рабочим было удобно и безопасно подниматься на нужный ярус металлоконструкции и спускаться вниз, леса оснащаются металлическими секциями с лестницами, которые устанавливаются на крайних точках сооружения или каждые 20-30 м.
Устройство заземления
Заземление устраивается на этапе сборки первого яруса лесов с использованием стальной арматуры и провода с медной жилой. Заземление обеспечивает безопасность использования оборудования, подключенного к электросети. Кроме того, если леса выступают над крышей здания, то необходимо установить молниеотвод.
Завершающий этап
На готовые леса монтируется фасадная сетка (для лучшей защиты рабочих от падения) и прикрепляются информационные таблички, где указаны максимальные нагрузки на ярус и настил. Также ответственное лицо проводит инструктаж для рабочих, которые будут работать на лесах. В завершение комиссия производит приемку лесов на строительном объекте, о чем составляется соответствующий документ.
Заключение
Сборка рамных строительных лесов требует подготовки, внимательности и соблюдения норм. Инструктаж, чистая ровная площадка, комплектность и правильный монтаж обеспечивают безопасность высотных работ. Четкое следование регламенту позволяет избежать аварий и добиться высокого качества исполнения задач.
